停电及风险预警延期的公告
黔张常铁路新建220千伏咸丰牵引站基建施工及送电调试工作原计划时间为11月29日0时至12月4日23时,但因施工现场近日出现持续低温、雨雪和大雾天气,特别是在施工的高海拔区域,最低气温达到零度以下,大雾和冰冻天气使跨越大山区段的施工尤其是导线展放受到严重影响,经省、州专家综合分析研判,为确保施工安全,工程施工及送电调试工作需延期至2019年12月5日23时。为此,州大面积停电事件应急指挥部决定将风险预警时间同步延期至12月5日23时。预警期间,请各单位和广大居民按照前期公告要求做好停电应急准备并注意用电安全。我们将进一步加强科学调度,强化应急值守,全力以赴确保恩施电网安全稳定运行、电力有序供应,最大程度保证民生和重要用户用电。给群众生产生活带来诸多不便,我们表示深深的歉意!
恩施州大面积停电事件应急指挥部
2019年12月4日

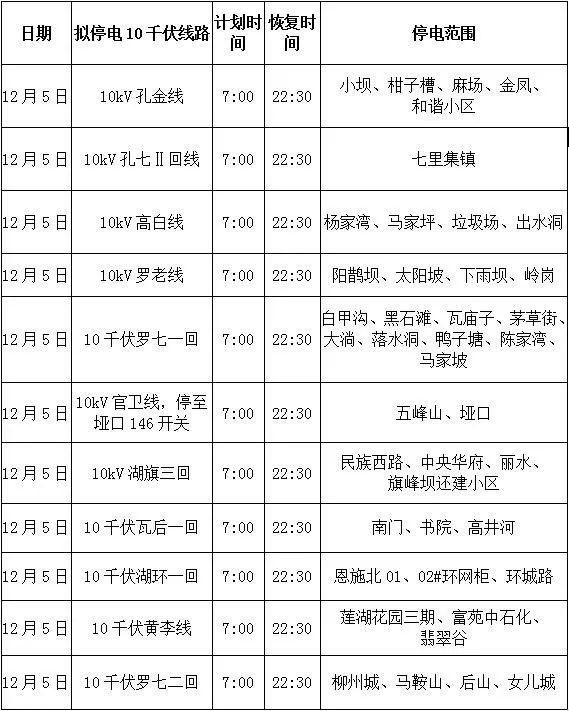

恩施州城城区部分线路
12月5日停电公告

重要提示
各单位、重要客户要加强对自备电源巡视巡查,确保在临时停电后正常启动。广大居民要在外出时或停电后关闭用电设备,防止恢复供电时造成意外损失。若您居住在高层,请提前备好生活用水,停电前不乘坐电梯。景区停用索道、缆车、扶梯、电梯等特种设备。
11月26日来,黔张常铁路施工进入运行试验阶段。
为配合做好牵引站供电工程基建施工及送电调试工作,11月29日0时至12月4日23时期间,恩施电网运行方式发生改变,存在大面积停电风险。
一边,加班加点保重点工程顺利连网;一边,全力以赴保全州电网安全。在州委、州政府坚强领导下,全州上下科学组织,全力以赴。
目前,工程已进入最后的调试和送电阶段,预计于12月5日23时前全面完成。
▼
速度 力度 温度
我州上下齐心协力保供电控风险

速度
开工即冲刺,1月抵半年

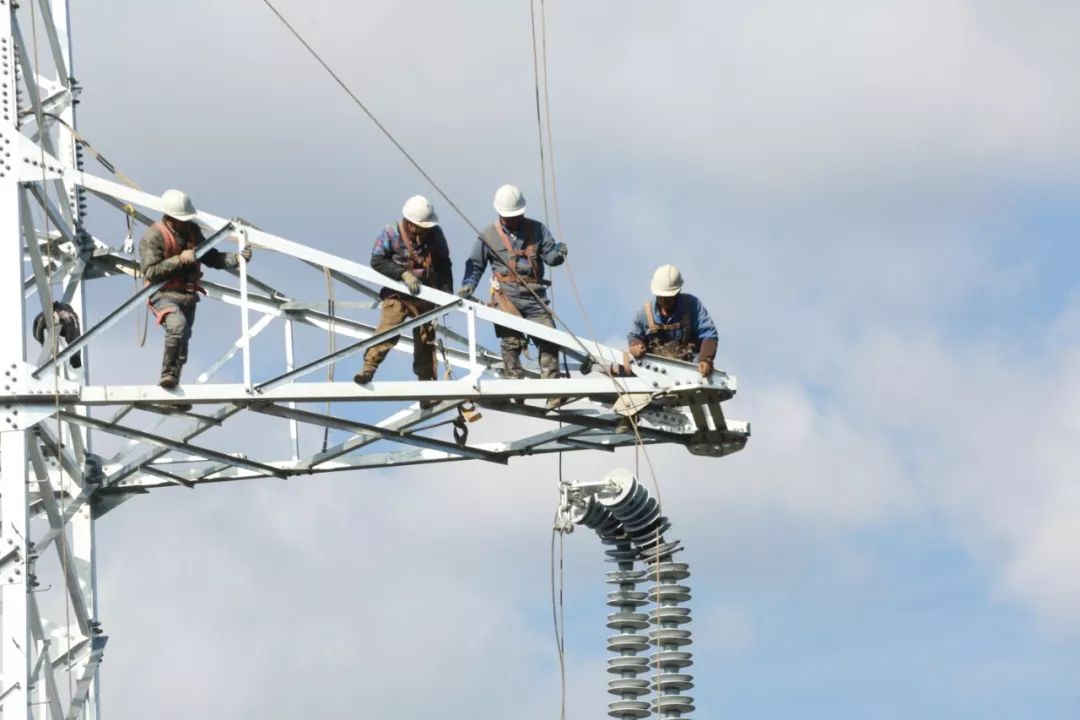

12月4日,在海拔1200米的咸丰县高乐山镇头庄坝村汪家寨子上,久违的阳光下尺多的泥仍未干,凌未消尽。57#塔高37米,重16吨,20多名工人在塔上、塔下忙碌。

国网恩施供电公司职工邱灏说,这是1个多月来第3个难得的好天气。这里多为阴雨雪,给施工增加了很大难度;塔上有雪,只能先人工除雪,后包上棉布往上爬,天天“两头黑”。

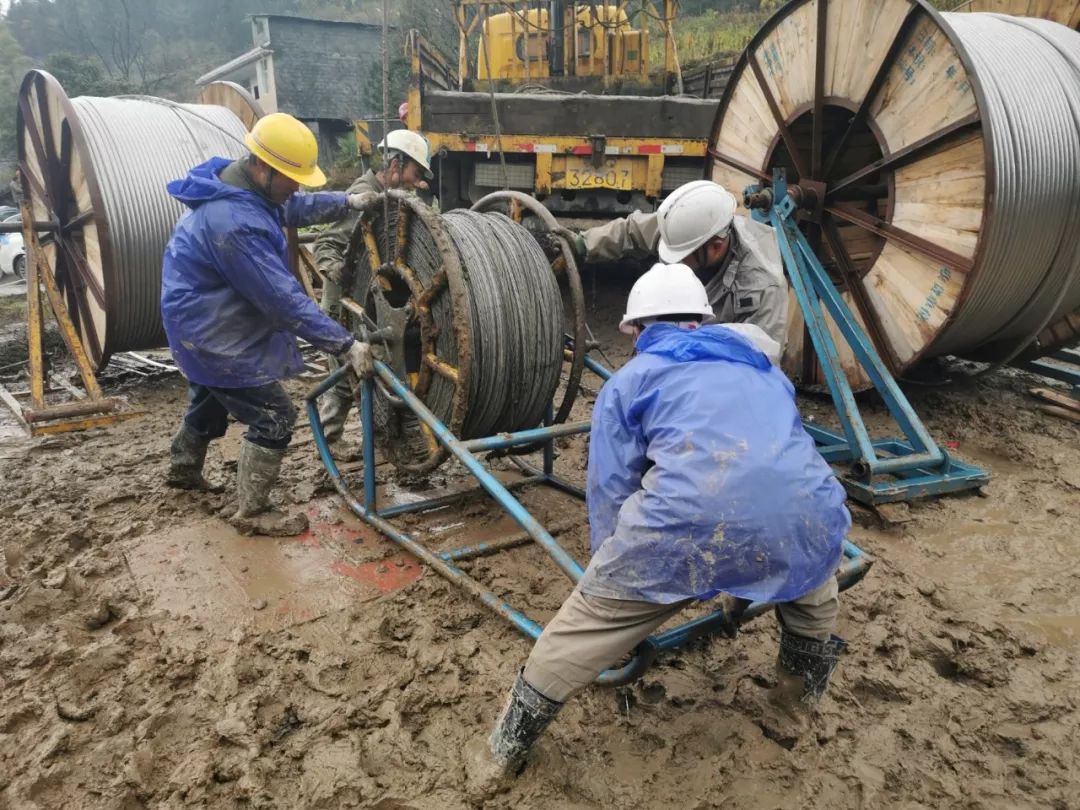

这条线路33公里,79基铁塔,越几十座大山,难度可见一斑。
虽面临天气差、运输难、施工难等多重难题,国网恩施供电公司积极应对“极限挑战”,用约1月时间超额完成建设任务。项目经理覃晓波说:“正常情况下至少要半年。”
为完成这项硬任务,公司想了很多办法赶工期。

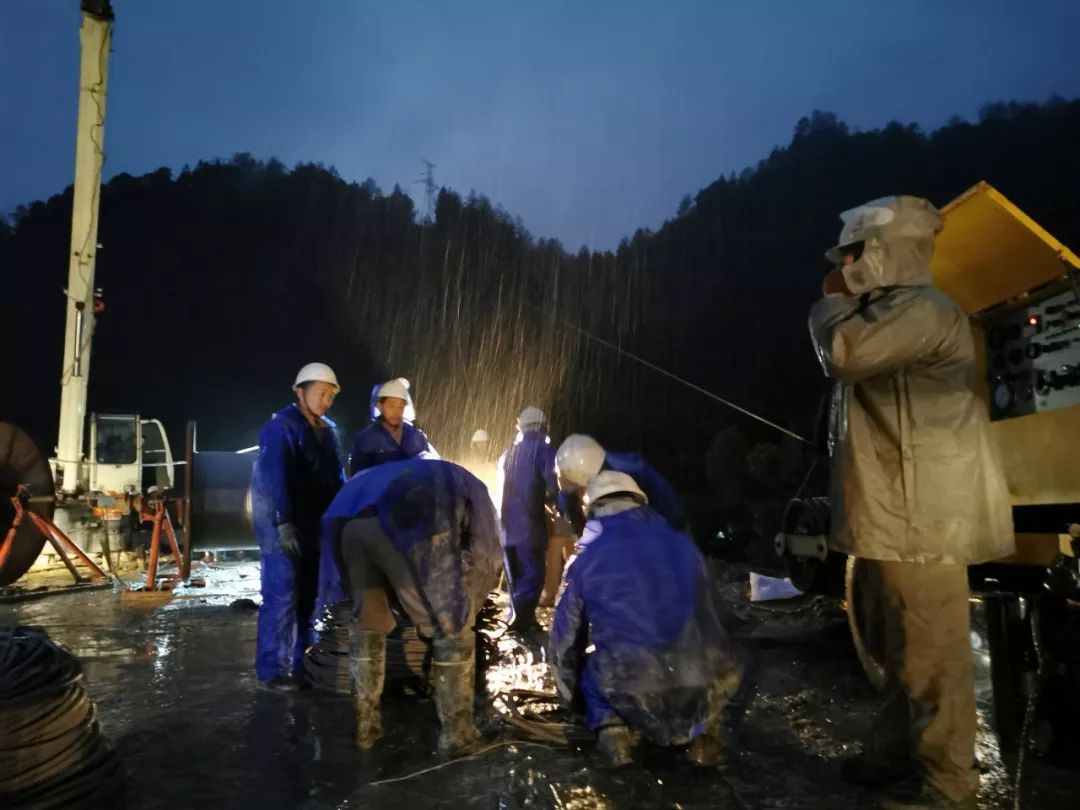

千里驰援。省公司高度重视,主要领导主持召开专题会,落实各层级、各环节工作责任。省公司总工程师18人连夜奔赴黔张常铁路供电施工一线,靠前指挥。
攻坚克难。山高没路,采用上百匹骡马克服运输难,临时架了1条1500米的索道,运输材料累死了3匹骡马,1基铁塔至少要10多吨材料,运输至少要1周;施工人员最高达600余人,5个施工点同时发力,人力、物力、财力增加了5倍。为保施工安全,10多名现场监理全程紧盯。

“兄弟”支持。国网宜昌供电公司为了保巴东、建始县电网,压限负荷15万千瓦,出动运维检修人员300人倒闸操作、限电。国网湖北检修公司和国网湖北省送变电公司抽调精兵强将400余人前来支援工作。
截至12月4日,220千伏恩咸线已全线贯通,标志着黔张常铁路湖北段电气化配套工程进入尾声。
力度
尽可能保障 全方位值守
政府主导,全民参与。
州委、州政府主要领导专门听取应对电网三级风险汇报,并就该项工作做出部署。
州领导到一线调研,要求确保人身安全、电网安全和建设安全,确保黔张常铁路外供电源建设安全、有序、高质量完成。
州政府迅速成立大面积停电事件应急指挥部,全方位发布预警。要求风险预警期内,供电部门切实做到全员值守、全方位值守,第一时间反应,能有序不压限,能压限不拉闸;压工业保居民,压一般保重点,压高峰保全天。要求重点单位、重点部门加强应急值守、确保安全。
州、县供电应急指挥中心连续5天4夜24小时值守、调度,尽最大努力保障居民用电,保障学校、医院、福利院等重要用户用电,尽最大可能、分时段分区域有序供电。
全州各工矿企业、建筑工地积极响应号召,相继停工。亮化工程、景观灯全部关停,路灯关停一半。各单位关闭中央空调及高耗能电取暖设备。全社会理解支持。
“
虽停工停产损失大,但和国家大项目比起来,我们这不算什么,我们想得开,心甘情愿。”
恩施市长源轴承制造有限公司副总经理曾建说。为支持黔张常铁路建设,该公司主动停产停工,工人放假5天。
恩施女儿城相关负责人主动表示:“
如果有需要,就限我们的电。”
网友纷纷留言:“
必须支持恩施铁路建设。”
“
山沟沟通高铁,那才叫新时代!不要说停下电,再大的困难都要坚决支持铁路建设!”
“
国家建设,人人有责。”“我关闭空调、取暖设备,上楼爬楼梯,不坐电梯,我只能做到这些……”
未雨绸缪,沉着应对。国网恩施供电公司取消休假,24小时值班,成立由公司党政主要负责人为组长的保电工作领导小组,组建保电指挥部办公室,开展应急预案演练,出动近700人次、车辆150台次巡视蹲守。
全州电力部门善打硬仗、能打胜仗。去年,州电力部门成功应对渝鄂直流背靠背联网工程南通道大件运输安全风险,大件运输圆满收官;今年8月再次成功应对500千伏恩施站2号主变停运期间的电网三级风险。
温度
停电情未停 服务在一线

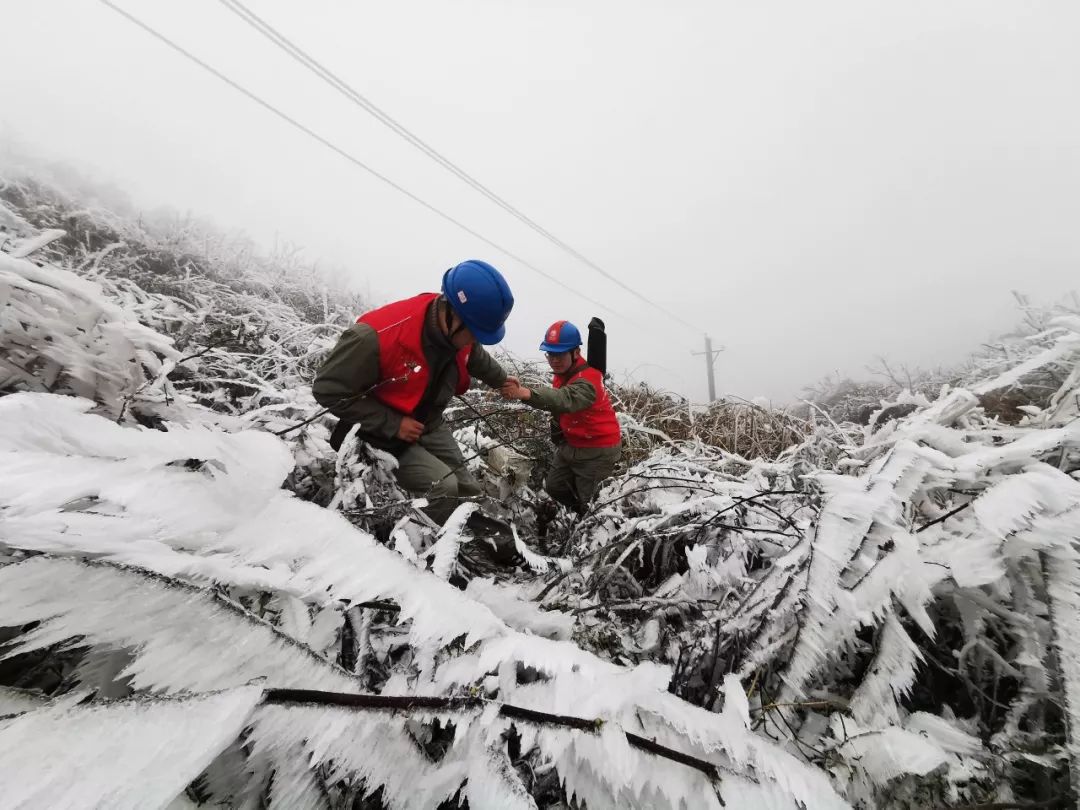

连日来气温骤降,高海拔地区的利川齐岳山、沙道沟二坪等地下雪,致使铁塔和输电线路覆冰严重,给恩施电网三级风险防控带来巨大压力。
为切实做好恩施电网三级风险防控,11月30日晚,沙道沟供电所迅速召开紧急会议,宣布除网格员、值班员和女同志外,全员出动巡线保供电。
“这次保电任务这么重!巡线我也去!”没有巡线经验的女同志杨秀丽举手报名。“我也去!我也去!”施慧、田玉荣主动请缨。
次日,大家分头行动,沿线路徒步10多公里冰雪山路来回需要5个小时,雪凌太大,手脚并用、连滚带爬。
11个小时协作,顺利完成任务。
巡线结束后,大家又深入用户家中,送蜡烛,做有序用电宣传。
国网恩施供电公司检修分公司利川运维班罗伟丰和同事也开始了密集特巡,几天没回家,顾不上脚部动过手术,暗下决心:“一定要守住电网,决不能让线路跳闸!”
11月30日下午4时21分,国网咸丰县供电公司忠堡供电所接到电力调度控制分中心通知,12月1日10千伏忠(忠堡)集(集镇)线路实行限电。
通知完工业园区后,所长姚勇忽然想起中午从集镇路过时,看见有一户人家正在操办丧事,正好在第二天的限电区域之内。
“必须马上到屋去通知一下!”姚勇对台区经理向玉英说。
“那怎么办?停电了怎么行?”听说要停电,该户非常焦急。
最终姚勇决定把供电所一台应急备用发电机送去,并安排工作人员把线接好并调试好,解决了用户的燃眉之急。
国网恩施供电公司总经理许子武说,为应对此次风险,国网恩施供电公司4000多名职工不畏严寒,战斗在保电一线,400余名干部职工奋战在施工现场,出动网格员2000余人次上门告知。
目前,工程已进入最后的调试和送电阶段,预计于12月5日23时前全面完成。
记者冉运芳 通讯员陈薇薇 杨志英
来源:恩施日报
编辑|胡成冞审核|邹瑜
