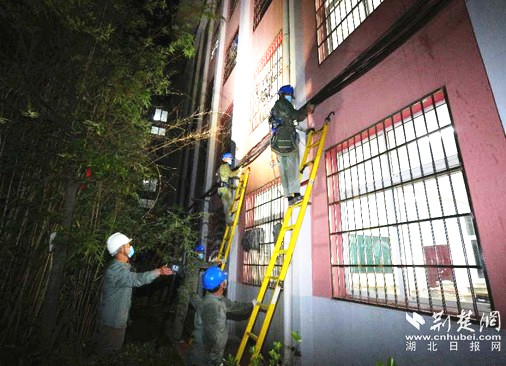

荆楚网客户端—荆楚网消息(通讯员燕萍、成玲)6月24日晚上10点,热闹的城市逐渐安静下来,鄂州市石山中学却是一派火热的场面,湖北鄂州鄂城区供电公司施工人员正在紧锣密鼓地为该学校新装的47台空调敷设低压电缆及安装电缆分接箱。
受新冠肺炎疫情影响,今年中高考推迟至7月中旬,相比往年将更加酷热。为保障考生“清凉迎考”,湖北鄂州鄂城区供电公司要在10天左右的时间里,完成鄂州市一中、三中、吴都中学、石山中学和洋澜湖中学等5所考点257台空调安装的10千伏配电工程。新增变压器1台,增容2台,总容量达1930千伏安。
“每个学校的供电设施的基础情况各不相同,有的变压器容量较小,需要增容改造,有的需要进行外部供电线路的优化。今天施工的石山中学既要新增一台500千伏安的箱式变压器也要在楼内重新敷设低压电缆3000余米专供空调使用,工程量较其他是最大的。” 鄂城公司现场施工负责人初强介绍道。

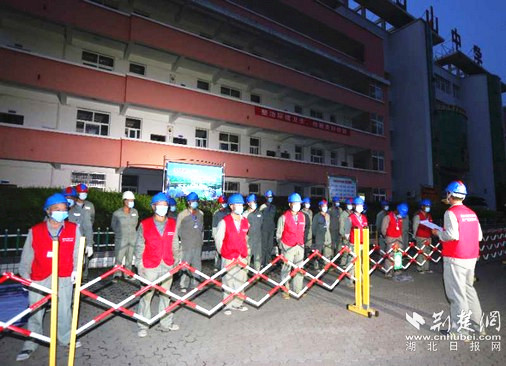

面对工期紧、任务重等施工难题,湖北鄂州供电公司根据不同校园实际情况,一方面加大施工人员力度,对考点分批错时进行施工;一方面全面简化流程,开辟绿色通道,缩短业扩报装时限,并全过程跟踪监督,确保工程质量和现场施工安全。
初强说:“为了保障学生正常上课不受影响,我们都是避开学校上课以及学生休息的时间进行施工,利用下午放学和节假日等时段进行交叉施工,加之近期雨水增多,室外施工难度加大,有时弄到凌晨才结束。”
“感谢供电公司心系莘莘学子,为了不影响学生正常上课备战高考,你们不辞辛苦,起早贪黑地进行施工改造,有你们做坚强后盾,我们用电放心、安心、舒心。”石山中学的老师袁水江感激地说道。
"目前各考点的线路改造、隐患消除等工作正在紧张施工中,已抽调施工人员200人次,端午期间将进一步加快施工进度,计划6月30日前完成整个改造工程,保障考生们高温天‘清凉迎考’”。该供电公司生产副总汪志浩说。
Copyright © 2001-2026 湖北荆楚网络科技股份有限公司 All Rights Reserved
互联网新闻信息许可证 4212025003 -
增值电信业务经营许可证 鄂B2-20231273 -
广播电视节目制作经营许可证(鄂)字第00011号
信息网络传播视听节目许可证 1706144 -
互联网出版许可证 (鄂)字3号 -
营业执照
鄂ICP备 13000573号-1
鄂公网安备 42010602000206号
版权为 荆楚网 www.cnhubei.com 所有 未经同意不得复制或镜像
