荆楚网客户端—荆楚网消息(记者谢圣国 通讯员胡芳)入梅以来,咸宁市多地突降暴雨,较往年同期防汛压力倍增。咸宁市嘉鱼县因连续降雨导致县里多处内涝。7月21日,记者获悉,咸宁供电公司设计院长期驻守勘测的嘉鱼县余码头泵站和陆溪变电站供电地块水量突增,给供电设计工作带来较大的影响和难度。
决战大堤 护电网安全无忧
据悉,余码头泵站位于嘉鱼潘家湾镇潘家湾村,是嘉鱼立足备大汛、抗大灾,实施的重点水利基础设施之一。为保证余码头泵站的安全可靠运营,2019年咸宁供电设计公司已完成对潘家湾变电站至余码头泵站的老旧线路改造。2020年港东变电站至余码头泵站的第二电源也在改造升级建设中,并在变电站铁塔架处设置避雷线装置,工程完工后将进一步加强余码头泵站的供电可靠性。

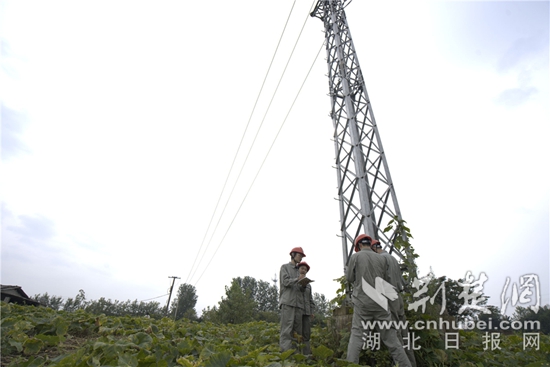

“近期连降暴雨,水量一下子就涨起来了,最严重的时候堤内水位高达31.14米。”余码头泵站守堤人程师傅说道,作为一名守堤人不仅要时时刻刻观察泵站水位涨幅,以提供实时可靠的电网勘测数据,还要确保泵站内来往人员的安全。
由于余码头泵电站地下水位过高,变电站又紧挨着长江,为了进一步防止余码头泵站的水位上升,造成不必要的影响。咸宁供电设计公司第一时间咨询了嘉鱼当地水利和湖泊局。工作人员也多次赶往现场,做好现场勘测工作,紧急调整变电站设计预案。截至7月17日,余码头泵站堤内水位已控制在30.06米。
精准设计,确保防汛供电安全可靠
考虑到陆溪变电站靠近长江地下水位偏高,加上建站久远,对防汛排涝工作产生巨大压力,造成农民经济收入损失。咸宁供电公司设计院工作人员闻讯赶往嘉鱼县陆溪变电站,力求做好前期防汛设计工作。
在工作人员的设计图纸以及现场勘测可以了解到,陆溪变电站目前站内10KV供电采用单母线供电,二次电缆沟采用户外电缆沟。所以一到雨天电缆沟就会出现长期积水,增加运维人员工作量,供电可靠性变差。加之变电站地基经过地下水位长期浸泡,会对电力设备安全形成隐患。
目前,为确保陆溪变电站的安全可靠供电,工作人员通过实地方案勘测,调度运行数据分析,选出最优设计方案。决定对该站10kv户外供电设备进行改造,将户外站改成户内站,站外设备改成站内设备。将站内10KV供电方式由户外供电改为户内配电室供电,室外电缆沟改为户内电缆沟,解决电缆沟长期积水问题,减轻运维人员工作量,供电可靠性大幅度提升。
Copyright © 2001-2025 湖北荆楚网络科技股份有限公司 All Rights Reserved
互联网新闻信息许可证 42120170001 -
增值电信业务经营许可证 鄂B2-20231273 -
广播电视节目制作经营许可证(鄂)字第000号
信息网络传播视听节目许可证 1706144 -
互联网出版许可证 (鄂)字3号 -
营业执照
鄂ICP备 13000573号-1 鄂公网安备 42010602000206号
版权为 荆楚网 www.cnhubei.com 所有 未经同意不得复制或镜像
