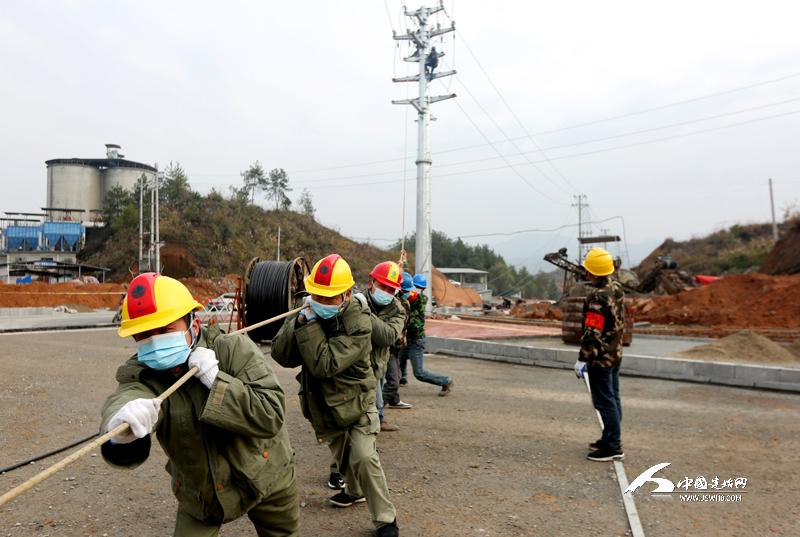

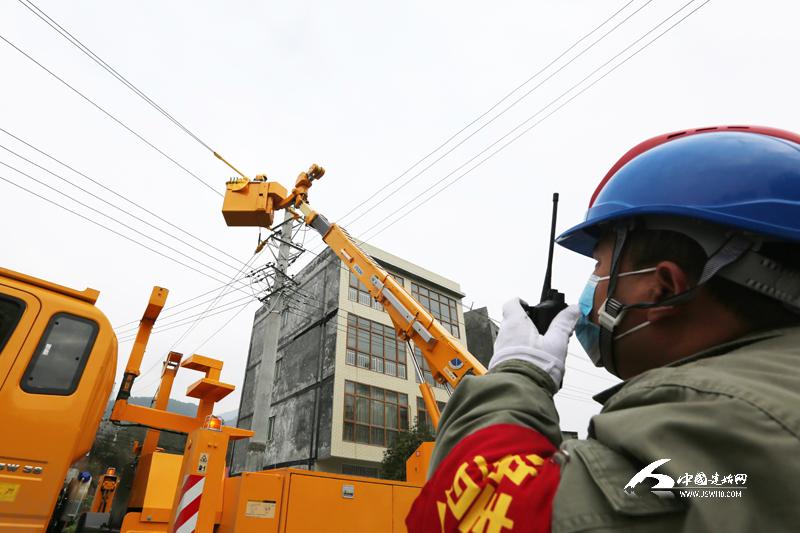

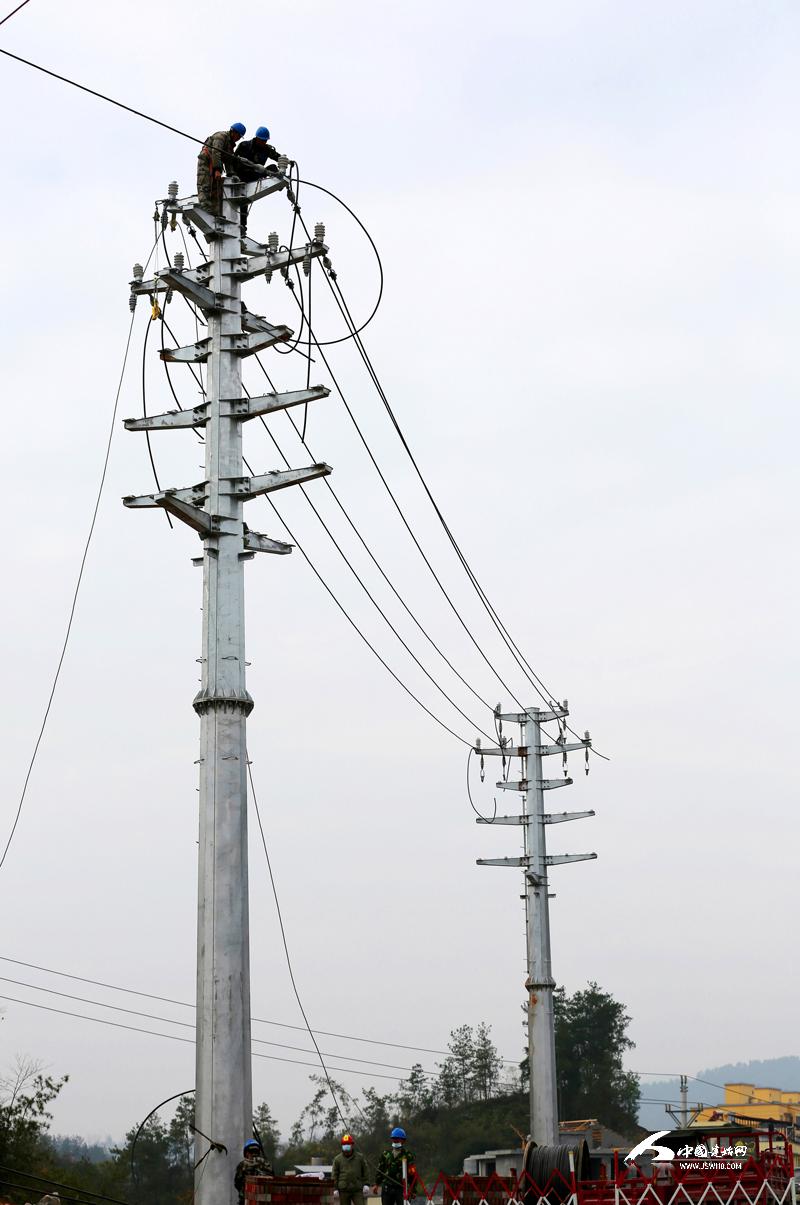

12月9日,在建始县黄土坎易地扶贫产业园配套电源建设工地,国网建始县供电公司施工人员正加紧进行金具安装、导线展放作业。



黄土坎易地扶贫产业园位于县城北下坝片区,规划总面积1830亩,园区功能结构为一心三轴十片区,分为科技孵化区、高新制造区、富硒食品加工区、生物医药加工区、生活服务配套区等。目前,产业园基础设施及标准化厂房建设正在有序推进。

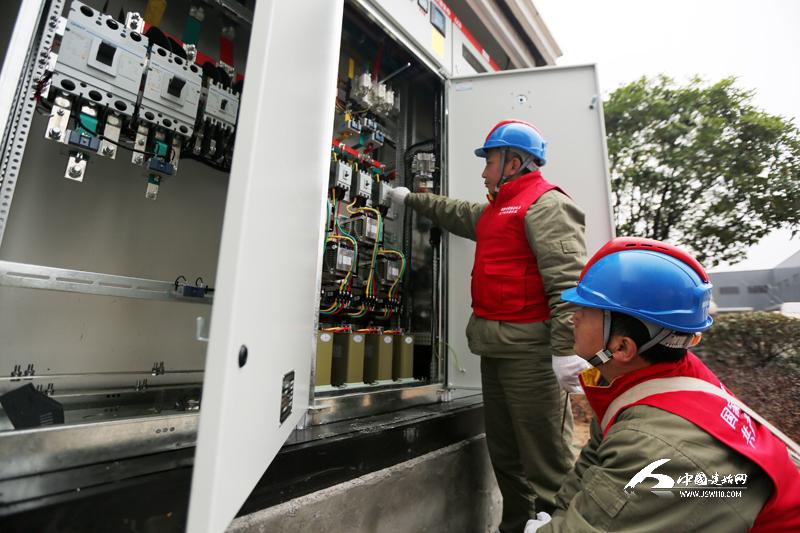

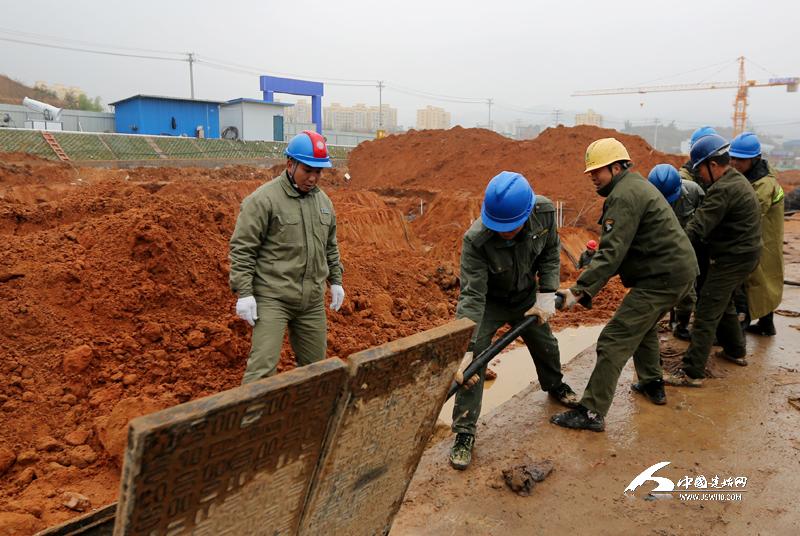

国网建始县供电公司项目负责人介绍,配套电源工程需新建10千伏双回线路4.87公里,组立电杆52基、钢管塔16基,新建开闭所2座,总投资613.56万元。工程于2020年8月开工,目前线路工程已完成90%,2021年6月全部竣工投运后,将为扶贫产业园项目建设按下“快进键”,同时为增强园区产业承接力提供可靠电力保障。(刘承彬)
