鄂州供电:4万斤塔材蚂蚁搬家式肩拉背扛至山巅

发布时间:2021年06月10日21:38 来源: 荆楚网

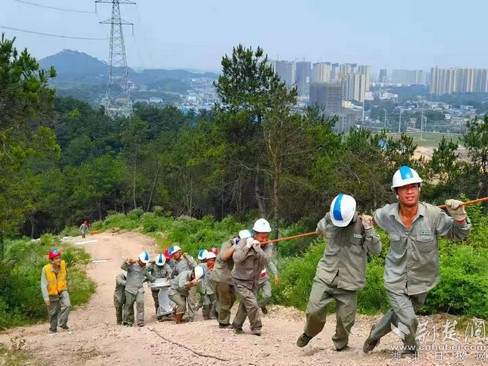

搬运塔材。通讯员供图

荆楚网(湖北日报网)讯(通讯员王剑)6月9日,烈日炎炎,在湖北鄂州水月村附近的大山之间,鄂州供电公司30余名电网建设人员沿着陡峭的山道肩拉背扛,如蚂蚁搬家一般搬运塔材,一座4万斤重的铁塔由山脚转运至山巅。

在施工工地上,皮肤晒得黝黑的线路建设项目负责人余学军说:“今天转运的这座铁塔,是新建的110千伏机场双回线路其中重量最重、施工难度最大的。由于山路异常陡峭,搬运塔材十分困难。”

据了解,新建的110千伏机场双回线路是为机场变电站提供供电的输电线路。共需组立铁塔84基,架设输电线路21公里、电缆10公里。由于近一半的铁塔需组立在山顶,增加了铁塔搬运、组立的难度。

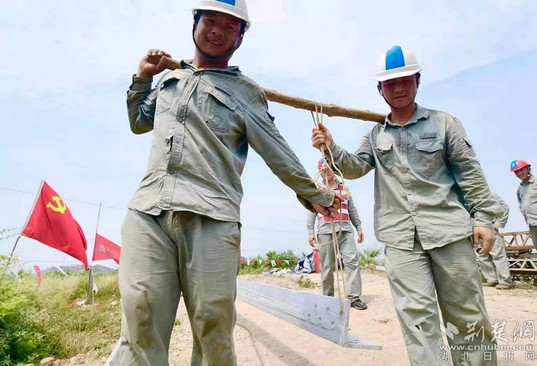

电网建设人员沿着陡峭的山道肩拉背扛搬运塔材。通讯员供图

“在前期进行铁塔基础施工时,施工沙石、水泥较重,主要靠驴子进行搬运。由于一些山顶没有路到达,就得开辟施工便道,这比做铁塔基础还要困难些。”余学军说。

余学军在塔材转运过程中,不时提醒施工人员注意安全。“今天共有3处作业点同步施工,我要在几个山头之间来回转。上山相对容易些,下山要沿着山路两侧走,中间容易打滑,防止摔下去。”在刺眼的烈日下,余学军的脸上挂着汗珠,上身的工作服已经汗湿。

“山高路险,下雨天无法转运材料。这天气炎热,我们要做好防暑降温。每天5点多钟开工,中午稍作休息,晚上要忙到7、8点才收工。”余学军说,“天气直接影响着施工进度,要趁好天气抓紧进度。目前铁塔基础已施工完毕,铁塔组立已完成60%的任务,目标在6月30日完成组立施工。”

“今天这座铁塔的塔材可以转运完毕,明天开始组立施工。”在安排完此处的任务后,余学军又马不停蹄地赶往下一个作业点。
