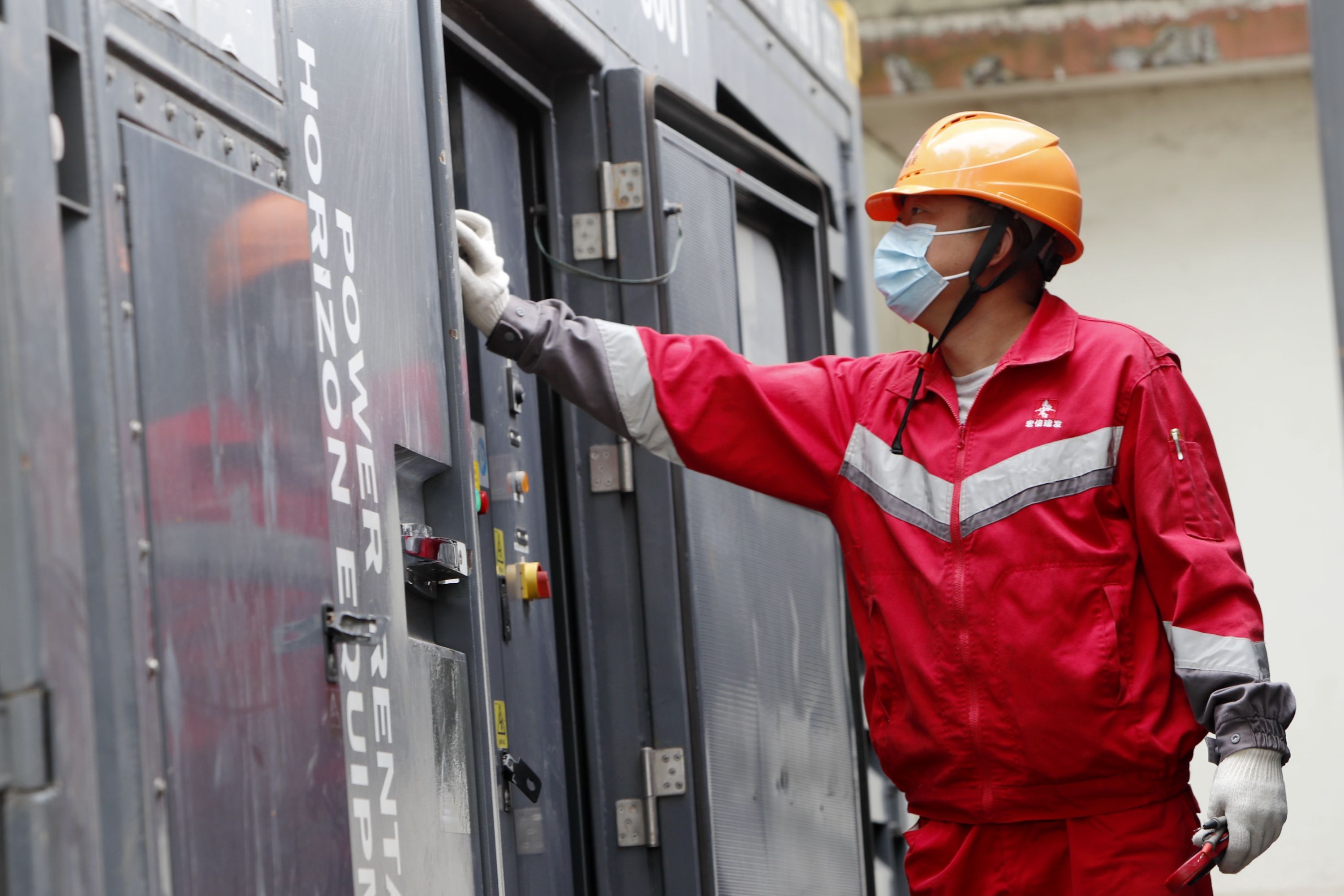

施工人员正在供电作业。通讯员袁永华 摄
长江日报大武汉客户端4月22日讯 “电网断电成功!”“发电机组供电切换成功!”22日上午,随着武汉地铁集团建设事业总部前期部经理韩威下达保供电作业指令,由24台1250kva静音箱式发电机组、5台3150kva箱式变压器等大型供电设备组成的“最强心脏”启动,4天时间里需向青山区武东街道片区重要厂区、居民小区、医院、银行等保障21000kva供电需求。韩威称,每天的供电负荷相当于整个武汉广场,在武汉市电力迁改中尚属首次。
根据规划,武汉地铁19号线武东站设在青山区武东街道武东路,一座110kv的高压铁塔正位于该车站的施工范围内,必须尽快拆除高压铁塔改为地下铺设电缆,才能保证19号线武东站顺利完工。

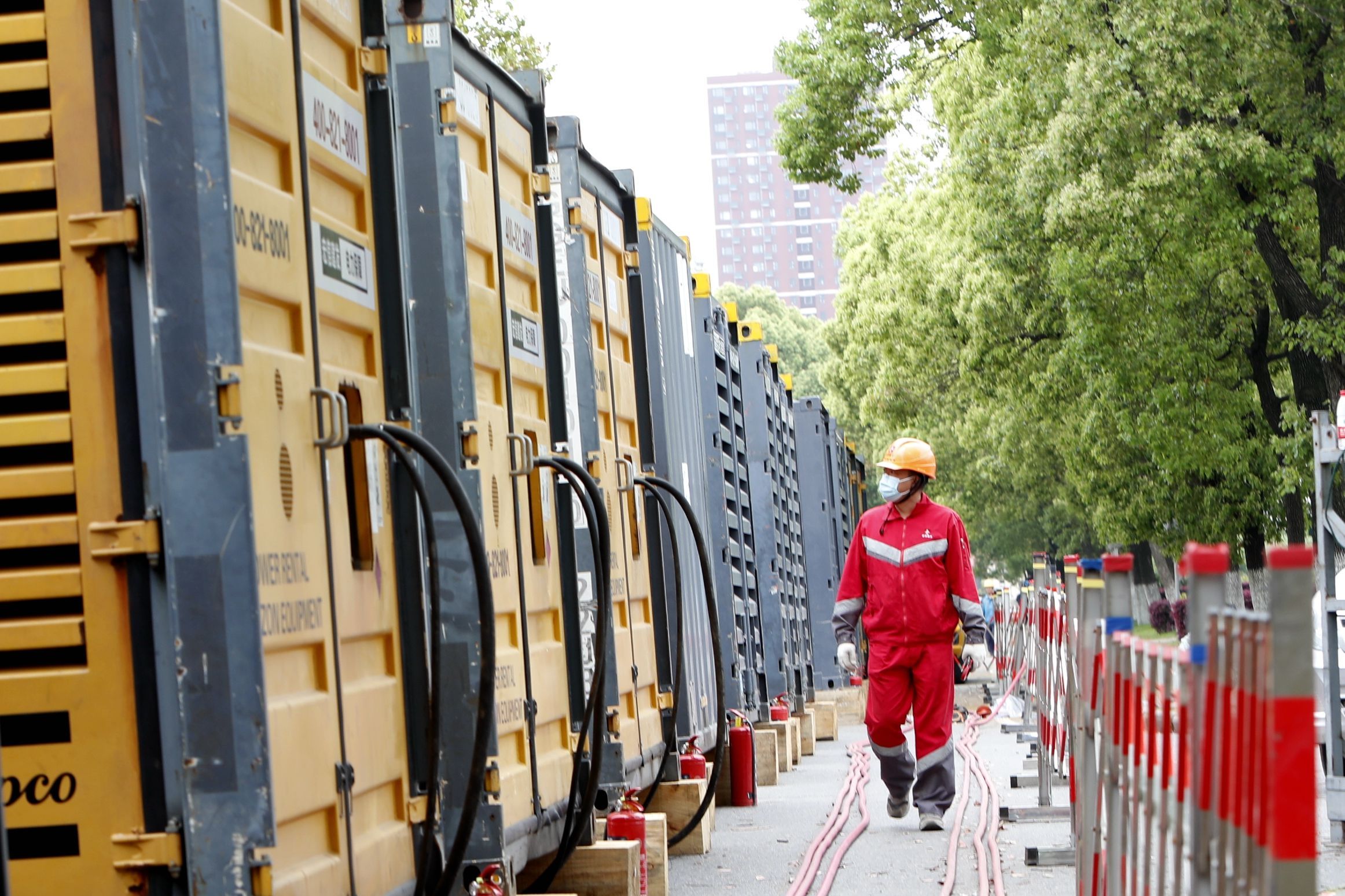

施工人员正在供电作业。通讯员袁永华 摄
韩威称,经过现场勘察,武东站110kv电力线路迁改涉及重要厂区、居民小区、医院、银行等,且分布集中,用电负荷大,线路停电将对生产生活造成巨大影响。为了既能完成目标顺利推进工程建设,又能保障正常生活用电与生产用电需求,武汉地铁前期部经多次沟通协调相关用电单位,会同研究保电方案,决定采用大型发电机组升压后对变电站直接发电的方式进行供电保障,分别从西安、天津等城市紧急调集了近30台大型供电设备,仅仅利用7天时间就完成了设备的吊装、安装,机组并机调试一次成功。在4天迁改时间,发电机组每天发电额度将达到21000kva,总计消耗燃油将达46万升。

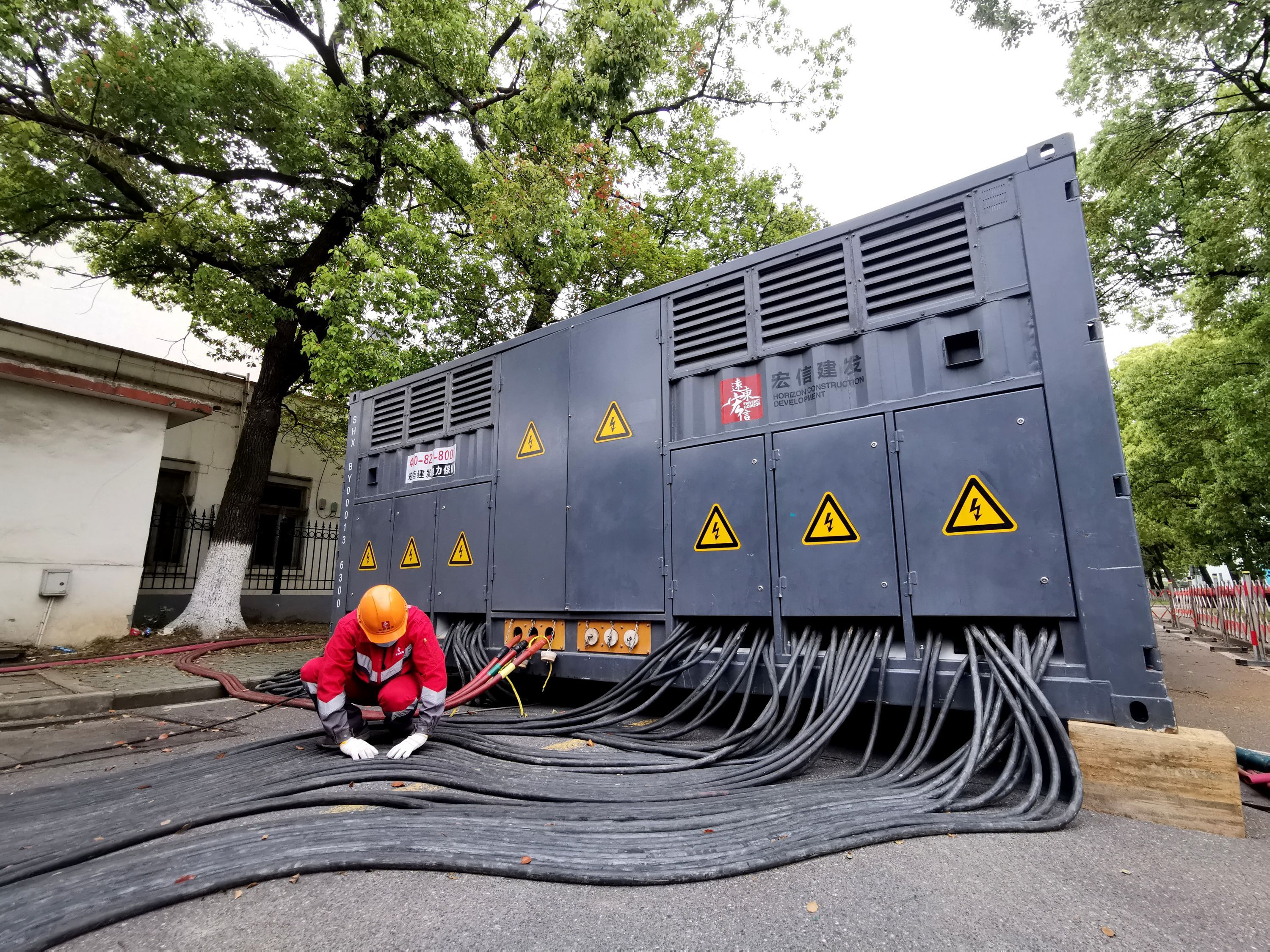

施工人员正在供电作业。通讯员袁永华 摄
为了项目顺利推进,前期部克服了土建施工难度大、夜间疏解交通布放电缆等困难,于3月份完成了电缆土建通道施工,并敷设了110kv大直径电线电缆6根。在由外部供电的4天时间里,前期部将要争分夺秒地完成立塔、电缆连接等施工作业,同时确保保电工作安全可靠。
韩威介绍,武东站110kv电力顺利迁改是19号线控制节点,“最强心脏”搭建成功为武东站完成车站围护结构施工、基坑土方开挖奠定了坚实基础。
(长江日报记者陶常宁 通讯员曾斯 袁永华)
Copyright © 2001-2026 湖北荆楚网络科技股份有限公司 All Rights Reserved
互联网新闻信息许可证 4212025003 -
增值电信业务经营许可证 鄂B2-20231273 -
广播电视节目制作经营许可证(鄂)字第00011号
信息网络传播视听节目许可证 1706144 -
互联网出版许可证 (鄂)字3号 -
营业执照
鄂ICP备 13000573号-1
鄂公网安备 42010602000206号
版权为 荆楚网 www.cnhubei.com 所有 未经同意不得复制或镜像
