长江日报大武汉客户端5月17日讯 经过16天1735公里的水陆运输,5月17日,武汉1000千伏变电站迎来首台“巨无霸”主变压器,标志着武汉1000千伏变电站新建工程全面进入设备安装阶段,为工程按时投运奠定基础。

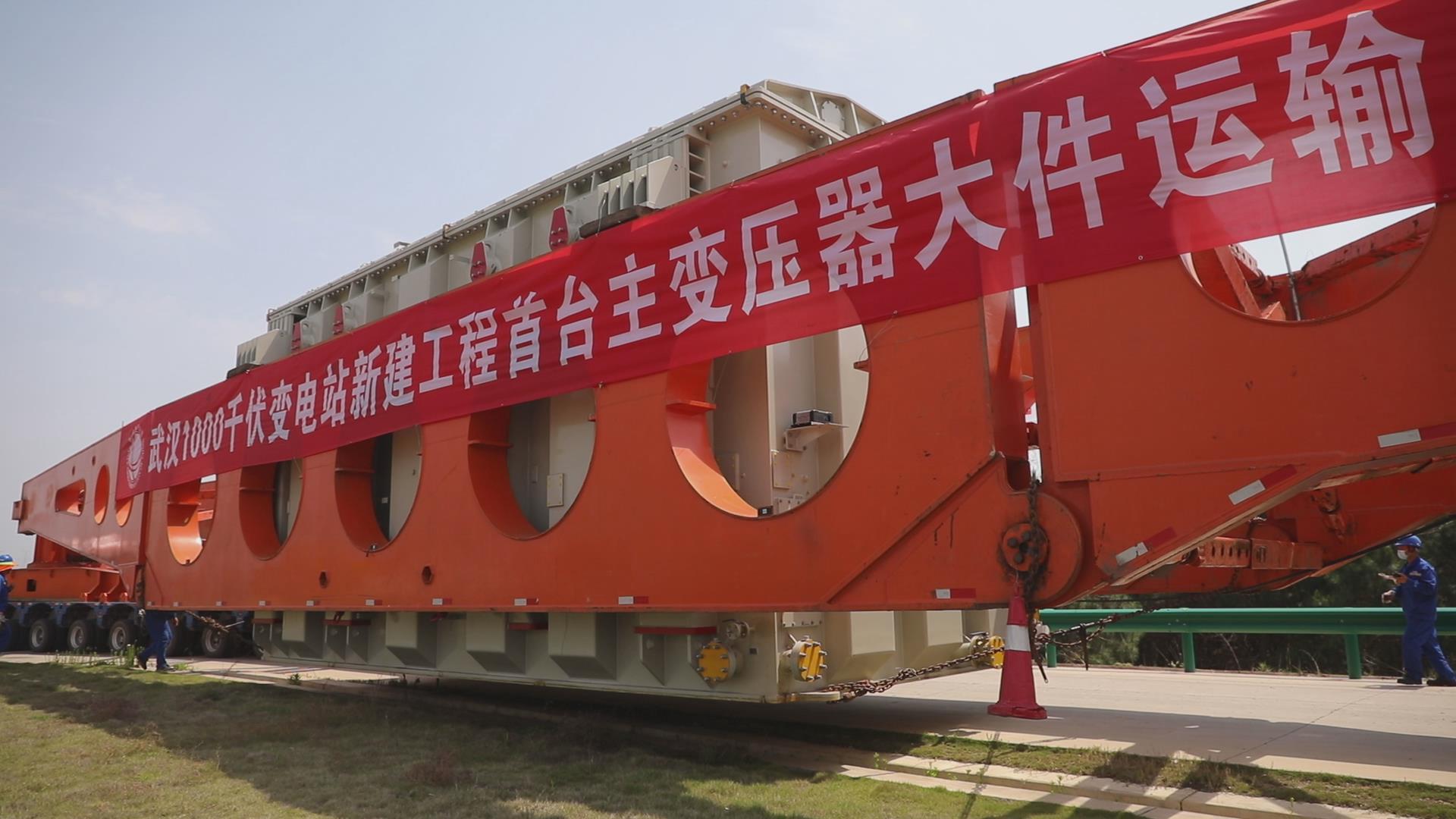

武汉1000千伏变电站首台“巨无霸”变压器“乘坐”90米长的车辆到站。通讯员谢烨 摄
武汉1000千伏变电站共有变压器7台,总计6000兆瓦,是变电站的核心设备。此次运抵的主变压器长9.34米、宽5.3米、高5米,总重量达到350吨,是目前武汉市最大的交流变压器。这台主变压器从山东济南的生产厂家出发,乘坐90米长的特种运输车,先走水路到达阳逻港,再由陆路运送至位于新洲区仓埠街的武汉1000千伏变电站内。5月12日,该工程的第二台变压器也已经从山东出发,前往武汉。

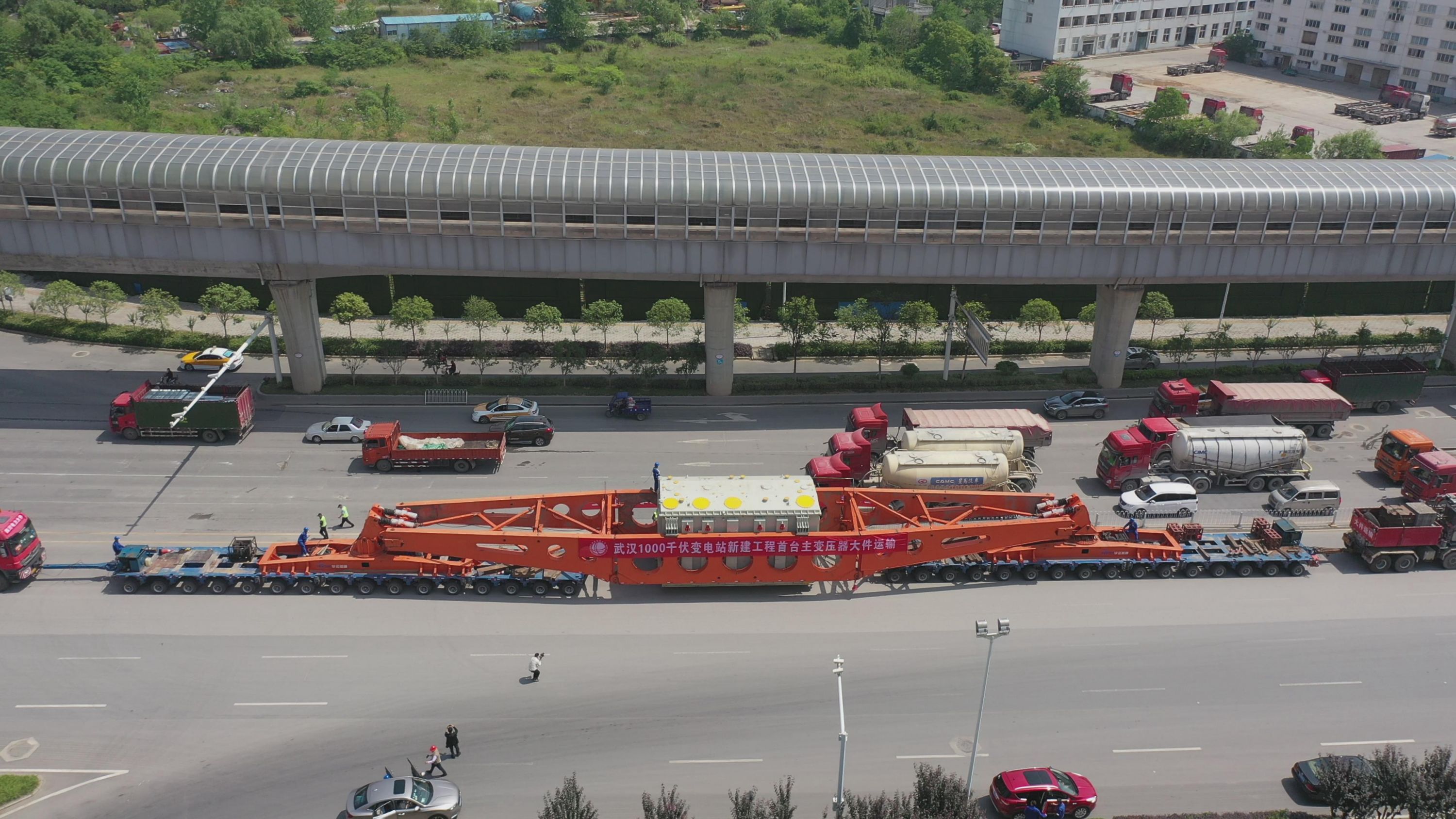

武汉1000千伏变电站首台“巨无霸”变压器“乘坐”90米长的车辆到站。通讯员谢烨 摄
作为这条线路的落点,武汉1000千伏变电站预计将于2022年12月投产运行,达到系统带电条件。
(长江日报记者梁爽 通讯员徐璋鑫 曹礼南)
