荆楚网(湖北日报网)讯(通讯员 周梦蝶)“低压发电车已经顺利并网,输出功率稳定、电压频率正常,可开始后续作业!”

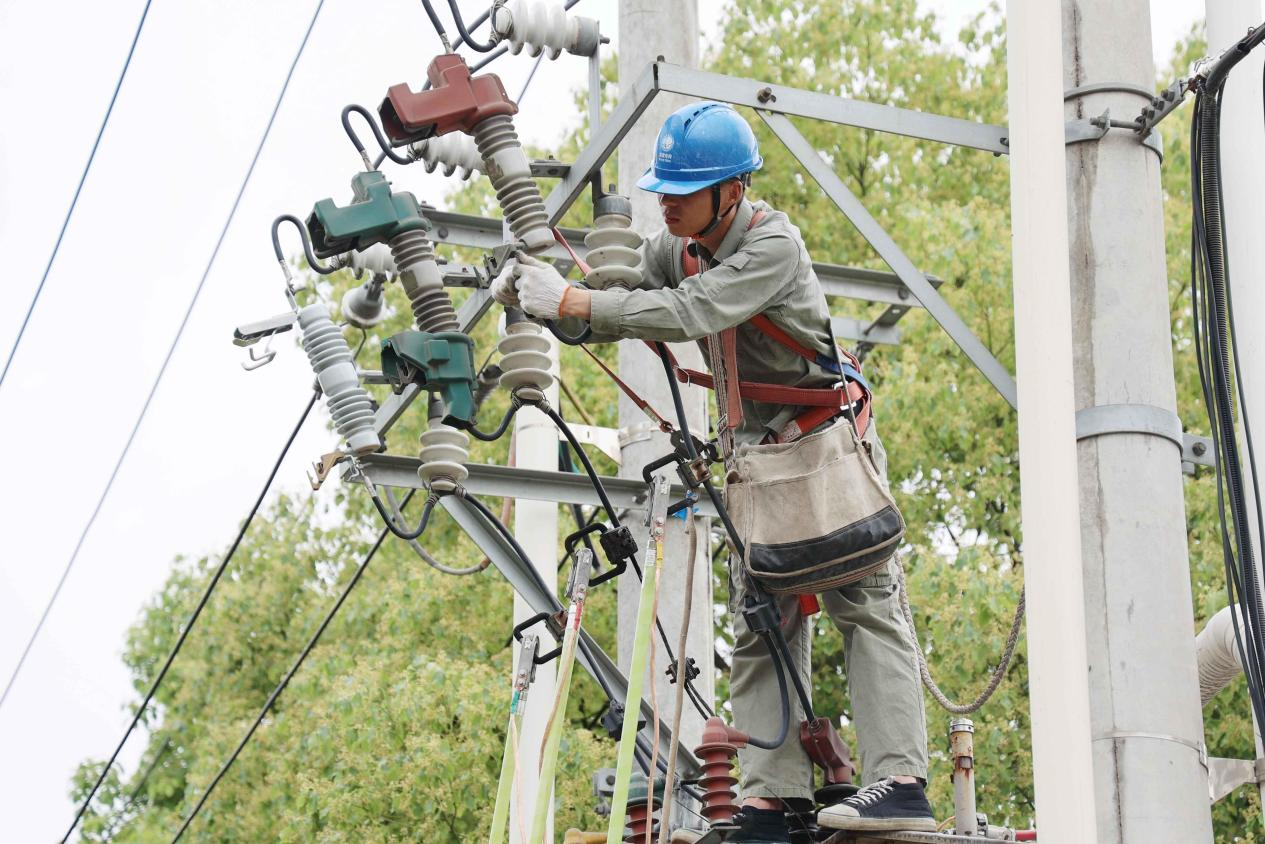

4月24日,国网潜江市供电公司检修(建设)工区施工人员在紫月社区对10千伏青315青展线紫月#11台区10千伏跌落式熔断器进行更换。在作业过程中,该公司首次采用“低压发电车二次并网”技术,把线路电源切换至发电车替代供电,全程耗时2小时,实现检修作业全过程“设备零停电、电网零闪动、用户零感知”的三“零”目标,极大提升了配网供电可靠性和客户用电满意度。

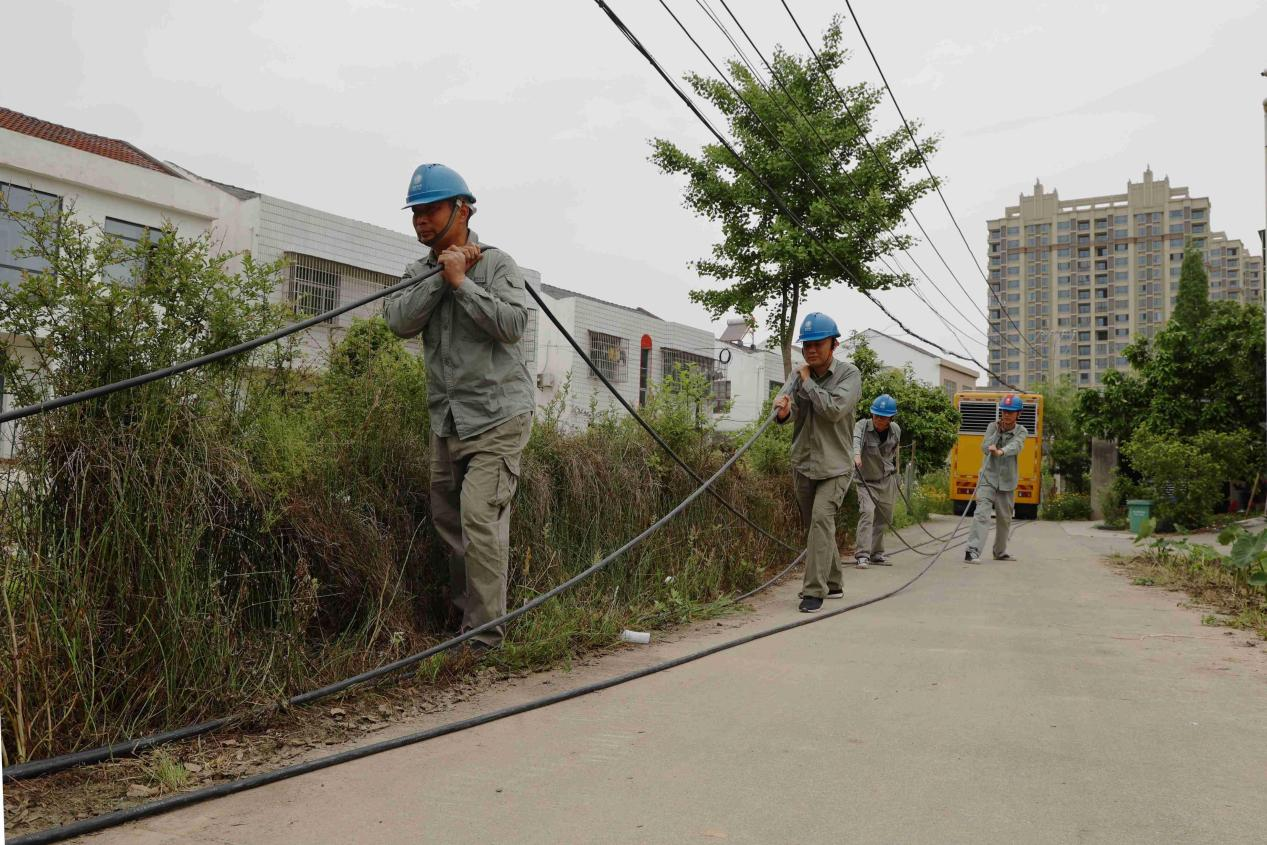

为保证“低压发电车二次并网”技术顺利实施,国网潜江市供电公司组织相关专业人员提前到作业点勘察,逐步分解各环节危险点及应对措施,完善二次并网作业计划,制定施工方案和应急预案,确保发电车的接入和退出过程平稳有序。采用“定制化”快速接头及低压遮蔽罩等辅助工具,提高发电车工作效率,缩短接入时间。强化现场管控,作业人员严格执行票单规范,遵守安全操作规程,确保在发电车并网期间电网的安全稳定运行。
此次检修作业,国网潜江市供电公司共使用发电车辆1台次,累计发电时间2.5小时,发电容量160千瓦,有效保障了供电辖区居民和附近商铺的正常用电。在迎峰度夏期间,该公司将继续运用“低压发电车二次并网”技术实现0.4千伏无感式负荷转移作业,进一步拓宽不停电检修作业范围,持续提升配网供电可靠性。
