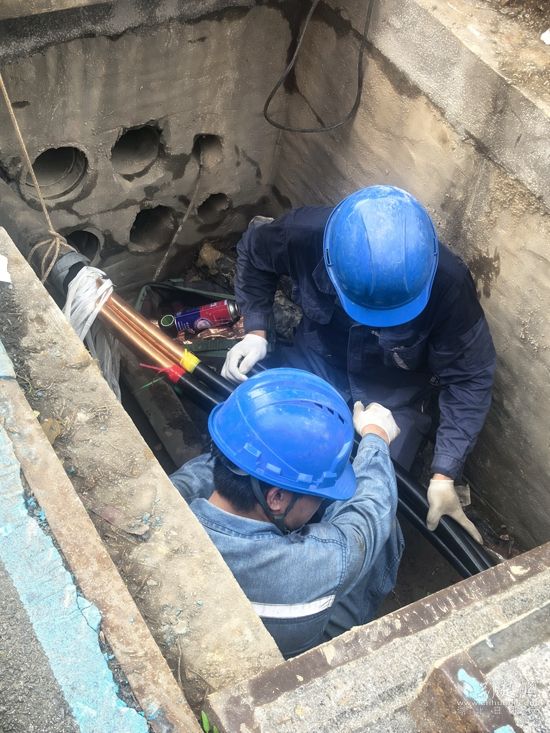

荆楚网(湖北日报网)讯(通讯员 章婷 秦学富)“电缆中间接头各部件搭接处堵漏、密封措施一定要做好,包绕处要紧密无缝隙。”6月16日上午8点,在咸宁城区金桂路10千伏银安线等4条新建线路施工现场,国网咸宁供电公司高新区供电中心正组织20余人分成两组开展电缆中间接头制作和环网箱落位安装工作。
10千伏银安线、银黄线等4条新建线路是咸宁供电公司今年迎峰度夏电网重点工程,共计敷设10千伏电缆8.21公里,新建环网箱5台,新增电缆通道0.12公里。
送电后将与周边3座变电站10千伏出线互联互供,最大可转供负荷约3万千瓦,优化咸宁城区电网结构,缓解城区供电压力。
该工程于5月27日正式开工,为确保迎峰度夏可靠供电,必须在6月30日前完工送电。
时间紧、任务重,高新区供电中心积极谋划部署,按照里程碑节点倒排工期,有序完成现场交桩、施工方案编审批、停电计划审查、物资催货、现场安全监督等全过程管控。严格执行到岗到位制度和标准化作业流程,落实现场主人制,各级管理人员、各方项目部人员全面参与,在保证安全和质量的基础上,有序推进工程实施。
按照初始施工计划,涉及停电时户数为285户。为减少对用户用电的影响,从5月初开始,高新区供电中心联系咸宁供电公司供电服务指挥中心、不停电作业中心、施工、设计、监理等相关单位多次到现场审查施工方案和停电计划,按照“能转必转,能带电不停电”原则,不断优化施工方案。
5月27日开始,采取合环转移负荷、不停电作业、应急电源车发电、零点作业等多种方式,确保施工期间用户用电不受影响。
由于施工地点位于城区长安大道、金桂路、银桂路等主干道,周边有多家企事业单位、大型住宅小区,过往车辆和行人较多,必须减少施工对单位和居民生活的影响,做好现场安全管控。
因此,电缆敷设和土建施工任务都安排在零点时段,同时抢抓节假日时间施工,在此期间,施工人员平均每天要工作10多个小时。
“这项工程很重要,一定要按时投产送电!”高新区供电中心配网建设班安全员董存攀作为现场主人,需时刻监督每个环节、每道工序,确保安全措施落实到位、流程工艺符合规范。尽管经过20多天不间断施工,皮肤晒得黝黑,他依旧干劲十足。
目前,该工程主体工程已全部完工,下一步将陆续开展4条线路接入变电站、带电接火等工作,并于近日投产送电。
Copyright © 2001-2025 湖北荆楚网络科技股份有限公司 All Rights Reserved
互联网新闻信息许可证 42120170001 -
增值电信业务经营许可证 鄂B2-20231273 -
广播电视节目制作经营许可证(鄂)字第000号
信息网络传播视听节目许可证 1706144 -
互联网出版许可证 (鄂)字3号 -
营业执照
鄂ICP备 13000573号-1 鄂公网安备 42010602000206号
版权为 荆楚网 www.cnhubei.com 所有 未经同意不得复制或镜像
