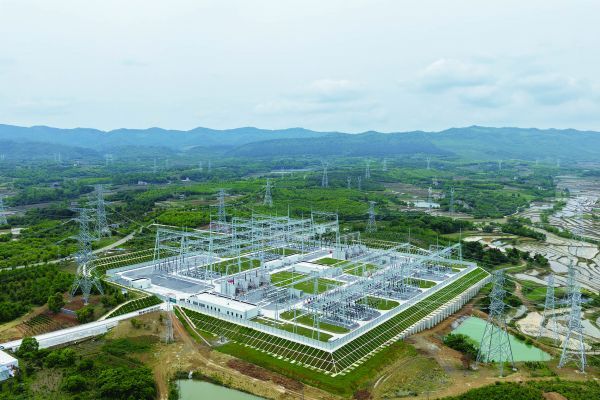

经过全线送电调试,4月29日23时38分,500千伏荆门东输变电工程首批送出线路——220千伏源林、源云线顺利投运,标志着500千伏荆门东枢纽变电站电力外送通道率先打通,荆门东部电网供电能力进一步增强,将有效提升沙洋、屈家岭等片区新能源外送能力。

日前,500千伏荆门东输变电工程首批220千伏送出线路投运。国网荆门供电公司提供
该工程为500千伏荆门东输变电工程重要配套项目,是国网湖北电力迎峰度夏重点工程,本轮送电的两条线路,共配套新建杆塔319基,新建线路路径长度117.959公里。
“高峰期我们组织12支施工队伍、15个作业面同步施工,抓住9个月施工黄金期集中攻坚。”荆门东—普云220千伏线路工程项目经理何小龙介绍。
由于线路需跨越汉江河道、高铁及沪蓉高速等重要通道及电力线路170余处,施工审批严格、窗口期短、高空作业风险高。同时,全线约半数杆塔位于林地,植被密集、场地受限施工协调与生态保护压力叠加。
为此,工程建设过程中,国网荆门供电公司建设团队引进智能化装备,采用双向同步架线工艺与智能牵张设备,使放线效率提升55%;通过优化塔位选址、采用小型机械施工,单基铁塔平均减少林地开挖约600平方米,有效降低生态影响。
同时,团队创新采用落地摇臂抱杆+吊车全机械化组塔工艺,仅用43天即完成荆门东至长林线路汉江大跨越“双子塔”组塔作业,较常规工期缩短20天。
据悉,500千伏荆门东输变电及配套送出工程将于今年6月底全面建成投运。届时,荆门电网将迈入500千伏电源“双核时代”,形成“东西部平衡、分片区成环”的电网结构,最大供电能力将提升至340万千瓦,为新能源接入与外送提供更加稳定通道,持续为区域高质量发展注入电力动能。(记者徐泓杰 通讯员李翊嘉 周文 郑伟)
