荆楚网(湖北日报网)讯(通讯员张杰、吴威、罗依璐)近日,中国车谷低空经济产业园4000KVA用电改造、泛半导体产业园A区4000KVA用电增容两大工程,先后顺利完工并成功送电。两项工程累计新增改造供电容量8000KVA,一举打通园区用电瓶颈,以稳定电力供给为新兴产业扩产、企业落地投产筑牢能源底座。

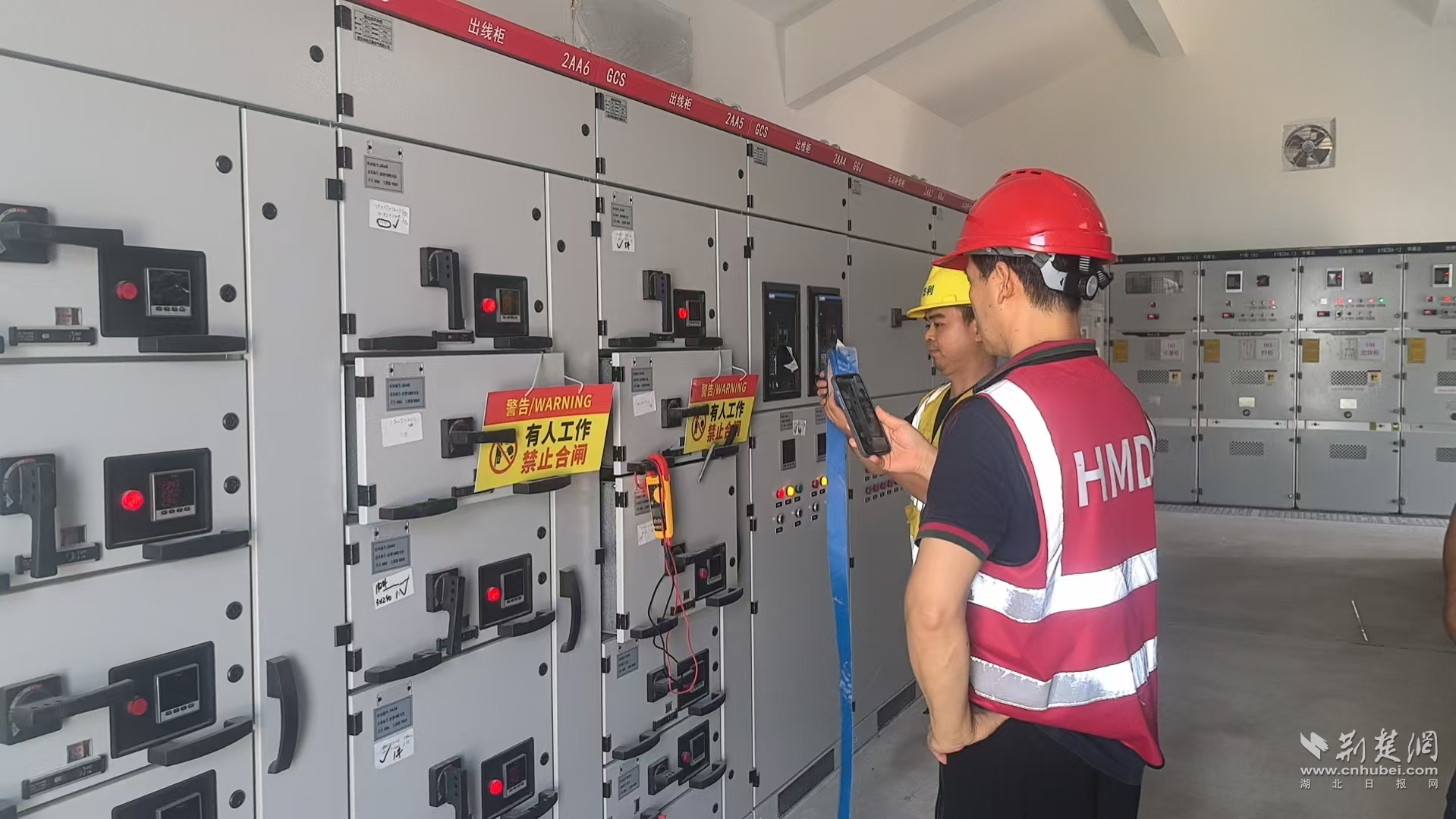

图为:专业人员在配电房检测。
电力配套是产业高质量发展的核心支撑。近年来,武汉经开区低空经济、泛半导体等新兴产业加速集聚,两大产业园入驻企业数量持续攀升,企业生产线扩容、精密设备投运常态化,原有供电负荷已难以适配企业规模化生产和新项目落地的发展需求,用电瓶颈逐步凸显。为保障入园企业快速发展,武汉经开产投集团旗下资产公司作为园区运营管理方,迅速组建项目攻坚专班,同步推进两项电力升级工程。
据悉,本次电力改造工期紧,低空经济产业园电力改造项目工期78天,泛半导体产业园A区用电增容项目仅31天,且面临盛夏高温、暴雨雷暴等恶劣天气叠加考验。同时,园区全程不停产施工,进一步增加了施工难度。

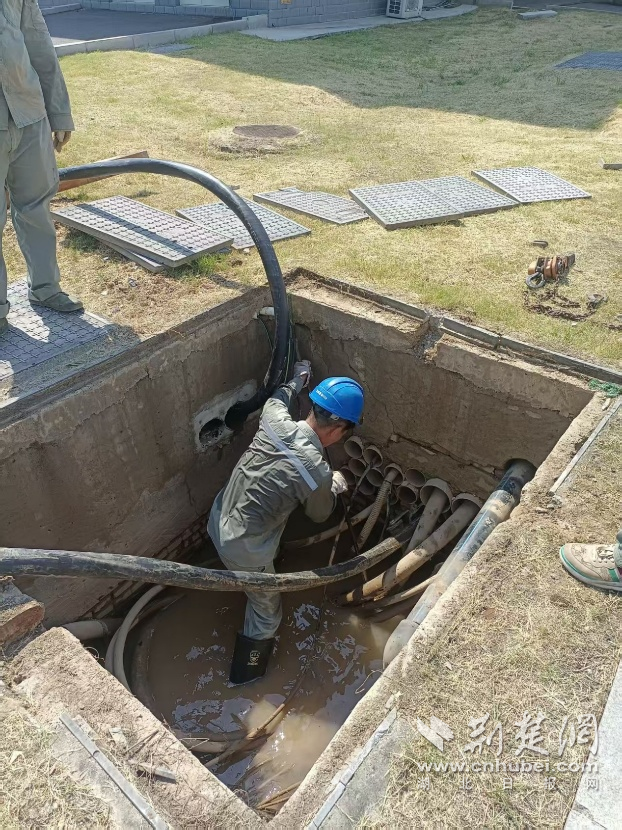

图为:用电增容施工现场。
为保障项目安全、高质、按期推进,项目专班科学统筹施工计划,优化作业模式。针对盛夏高温天气,现场配齐防暑物资,实行错峰轮岗作业,保障施工人员作业安全;面对降雨、雷电天气,提前规划应急处置预案,雨后第一时间检修管线、排查设备隐患,最大限度降低天气对施工进度的影响。同时,专班全程严抓工程质量与安全管理,规范管沟开挖、电缆铺设、设备安装、负荷调试全流程,常态化开展现场安全巡查,即时整改各类施工隐患,高标准推进精品电力配套工程建设。

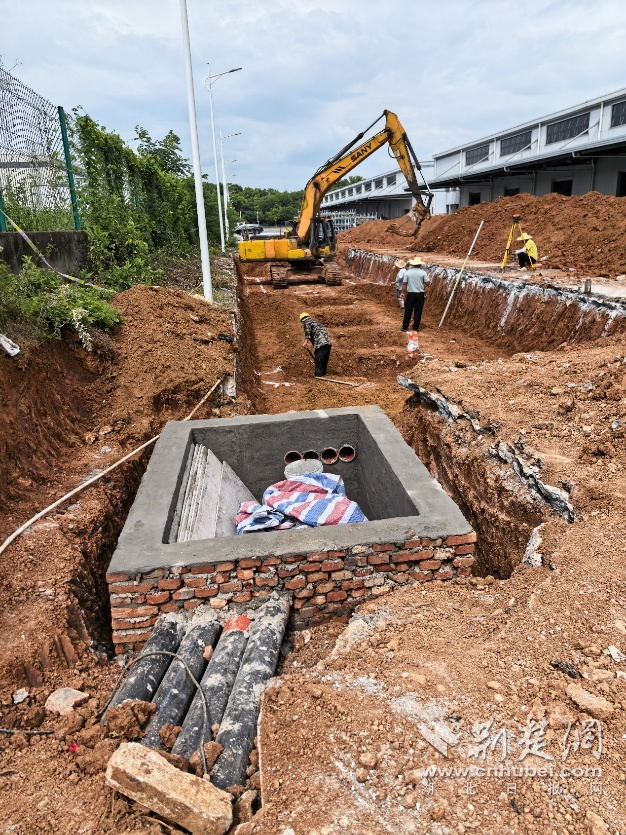

图为:用电增容施工现场。
本次电力升级全面优化园区电网架构,大幅提升了园区供电承载力与供电稳定性,既全面满足现有入驻企业满负荷生产、设备迭代升级、产能扩容的用电需求,也为后续企业入驻、新项目落地投产预留了充足的电力余量。电力升级也进一步提升了园区产业承载能力与核心竞争优势。
完善的电力配套设施,切实解决了企业生产发展的后顾之忧,获得园区入驻企业的高度认可。泛半导体产业园A区新入驻企业科新动力相关负责人表示,本次电力增容改造彻底消除了企业扩产的用电限制,有效降低了生产运营顾虑,企业深耕园区创新发展、抢抓市场机遇的信心更足。
Copyright © 2001-2026 湖北荆楚网络科技股份有限公司 All Rights Reserved
互联网新闻信息许可证 4212025003 -
增值电信业务经营许可证 鄂B2-20231273 -
广播电视节目制作经营许可证(鄂)字第00011号
信息网络传播视听节目许可证 1706144 -
互联网出版许可证 (鄂)字3号 -
营业执照
鄂ICP备 13000573号-1
鄂公网安备 42010602000206号
版权为 荆楚网 www.cnhubei.com 所有 未经同意不得复制或镜像
