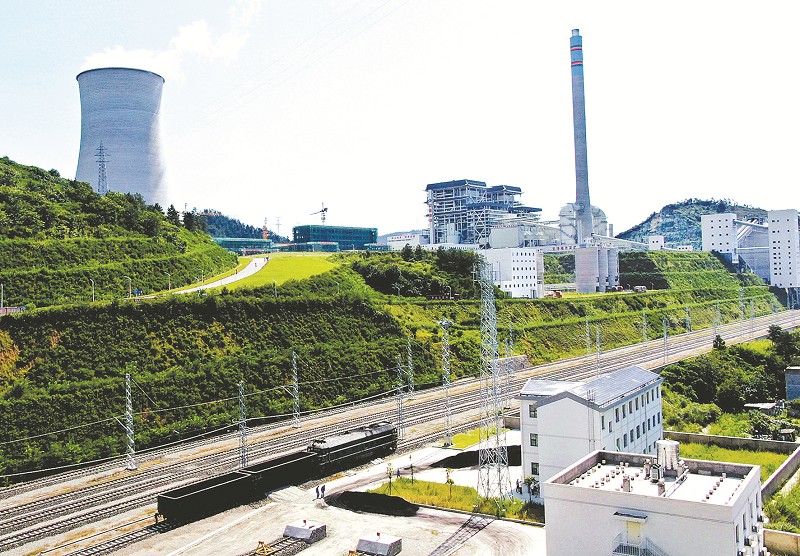

8月13日,京能十堰热电铁路专用线通过武汉铁路局验收委员会初步验收,正式步入铁路验收通车阶段。据了解,铁路专用线工程全长9.7公里,分为A、B两个标段。工程2016年5月开工建设,2019年7月工程主体完工。其中,京能十堰热电联产项目最长隧道——茶店铁路隧道于2018年4月全线贯通。铁路专线正式开通后,燃煤一路运进煤筒仓,实现全封闭操作,人煤分离,最大限度减少粉尘外逸,对环保增效、减轻交通压力具有重要意义。
记者全正刘昆通讯员赵宁摄
